Projectmaandstaten aanmaken
Check of het script Aanmaken project maandstaten en de selectie Project maandstaten aanwezig zijn.
Info
De volgende maand/peildatum kan de stand opnieuw berekend worden via stap 1 t/m 4. Als er al een weggeschreven stand aanwezig is, is het vinkje voor de initiële berekening niet meer zichtbaar.

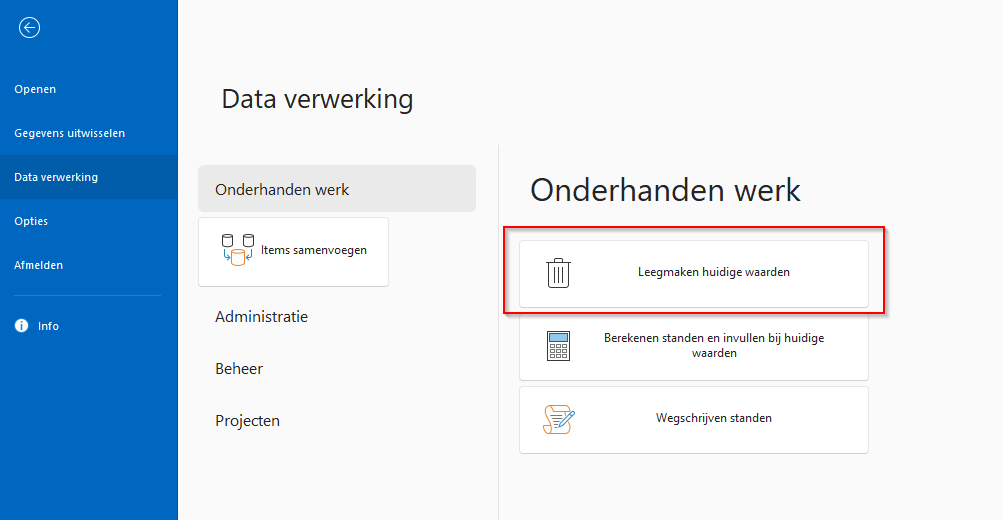

- Ga naar Bestand → Dataverwerking → Onderhanden werk en klik op “Leegmaken huidige waarden”. Hiermee worden alle waarden van SOW en werkvoorraad leeggemaakt zodat alle waarden opnieuw berekend kunnen worden.

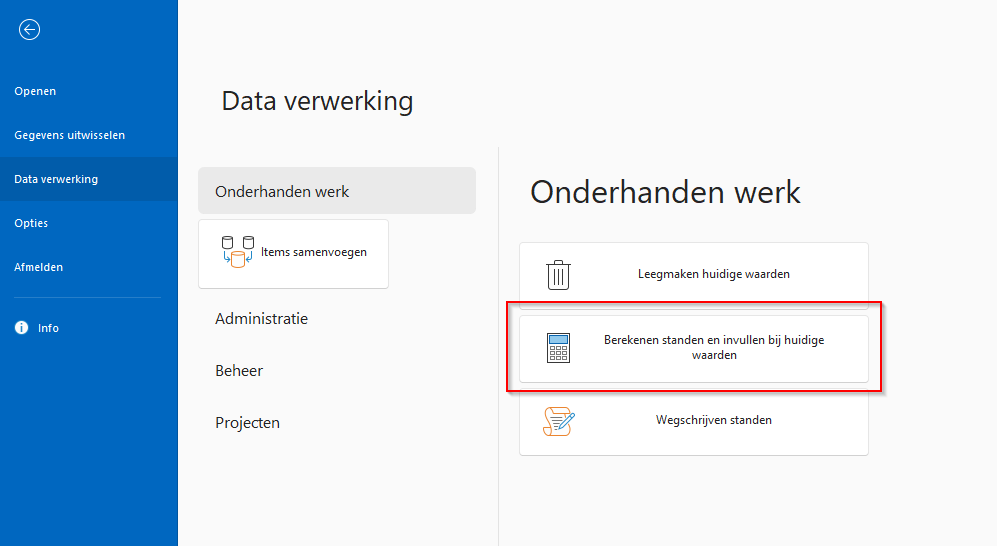

- Klik daarna op “Berekenen standen en invullen bij huidige waarden”.
-
Selecteer in het dialoogvenster wat daarna verschijnt de peildatum (1) voor het berekenen van de OHW.
- Bij de eerste keer aanmaken van de standen: Selecteer verder “Initiële OHW berekenen” (2). Deze hoeft bij herberekenen niet meer gebruikt te worden.
-
Bevestig overschrijven van de huidige waarden met “Ja”. De waarden worden nu berekend en ingevuld.
-
Maak de maandstaten aan via Bestand → Data verwerking → Administratie → Aanmaken project maandstaten. Geef in het invoerscherm de maand op die overeenkomt met de ingevoerde peildatum bij stap 3.
-
Nadat de maandstaten aangemaakt zijn worden deze weergegeven bij de betreffende verantwoordelijken op hun takenlijst. Ze kunnen door de administratie ook geopend worden via Modulen -> Projecten -> Project maandstaten.
- De maandstaten dienen nu doorlopen te worden. Na het doorlopen van de maandstaten kunnen de ingevoerde/gecorrigeerde standen weggeschreven worden via Bestand → Dataverwerking → Onderhanden werk → Wegschrijven standen. Ook hier dient dan de peildatum ingegeven te worden.
- De maandstaten dienen nu doorlopen te worden. Na het doorlopen van de maandstaten kunnen de ingevoerde/gecorrigeerde standen weggeschreven worden via Bestand → Dataverwerking → Onderhanden werk → Wegschrijven standen. Ook hier dient dan de peildatum ingegeven te worden.
